英國欣克利角C 工廠的 1 號機組預計將于 2027 年 6 月開始發電,目前預計項目完成成本在 250 至 260 億英鎊(以 2015 年價格計算)的范圍內,EDF 在審查。

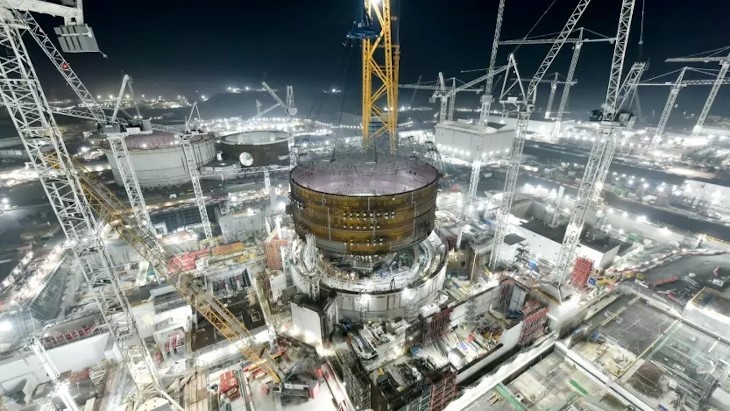

欣克利角 C 點建筑工地
2021 年 1 月,EDF 表示,與 2016 年最初宣布的 2025 年底相比,1 號機組的發電開始時間已重新安排到 2026 年 6 月。COVID-19 大流行造成的延誤也將使項目成本增加 500 英鎊百萬(6.24 億美元)至 22 至 230 億英鎊之間。
EDF表示,它現在已經完成了一項審查,該審查考慮了建造兩座1630 MWe EPR反應堆項目的主要方面,但沒有包括對機電工程的時間表和成本以及最終測試的審查。
該公司宣布1號機組的啟動時間再推遲一年,"假設沒有新的流行病浪潮,也沒有烏克蘭戰爭的額外影響,兩臺機組進一步推遲的風險評估為15個月"。它指出,自2018年12月開工以來,該項目總共推遲了18個月,主要是由于COVID-19大流行病的影響。
EDF 還宣布將整個項目的成本增加 30 億英鎊。然而,它指出,根據該項目與英國政府的差價合約條款,對英國消費者沒有影響。
“在 COVID-19 大流行的兩年多時間里,該項目一直沒有停止。這保護了供應鏈的完整性,并允許完成重要的里程碑,”EDF 說。“然而,人員、資源和供應鏈?zhǔn)艿絿?yán)重制約,效率受到限制。此外,材料和工程的數量以及此類活動的成本,尤其是海事工程的成本都在上升。”
EDF表示,欣克利角C項目的下一個重要里程碑將是1號機組安全殼的吊裝,預計在2023年第二季度。
